规划建设处圆满完成2023年度安全隐患整治任务

发布时间:2023-10-26 浏览次数:
字号: + -

10月18日,首都医科大学附属北京朝阳医院(以下简称朝阳医院)本部透析区水暖管线更换工程竣工,标志着规划建设处圆满完成2023年度安全隐患整治任务。

规划建设处按照医院党委的统一部署,积极推进各项安全隐患整改工作,其中透析区水暖管线更换工程于9月12日正式开工。该工程涉及透析室备用水、透析机排水、食堂油污排水、采暖用水、消防水等各类各型管道的更换工作。

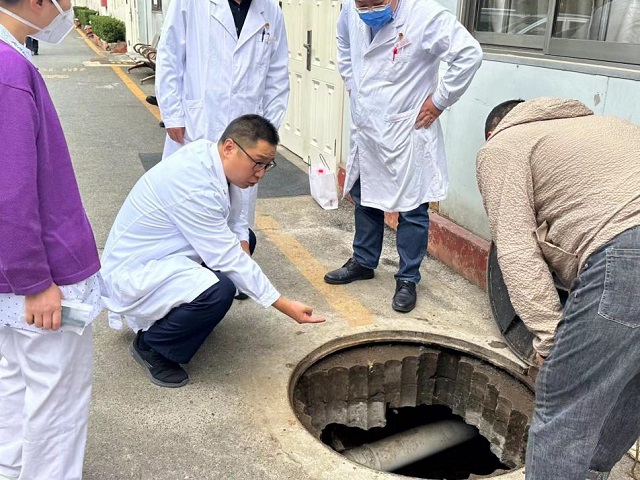

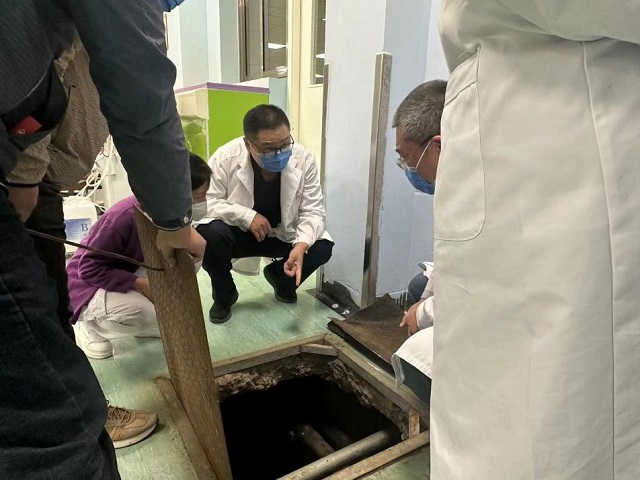

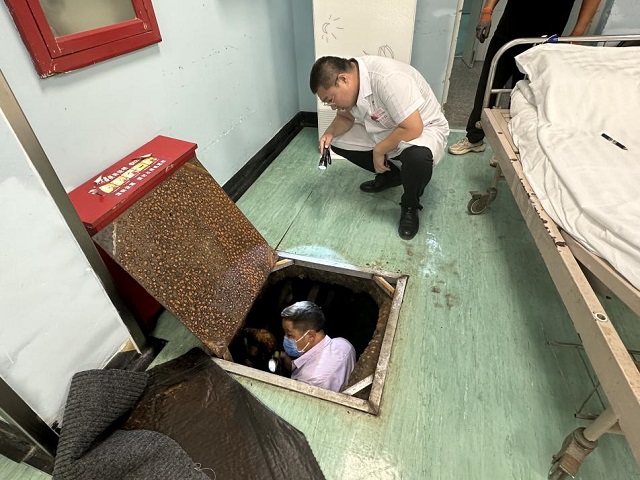

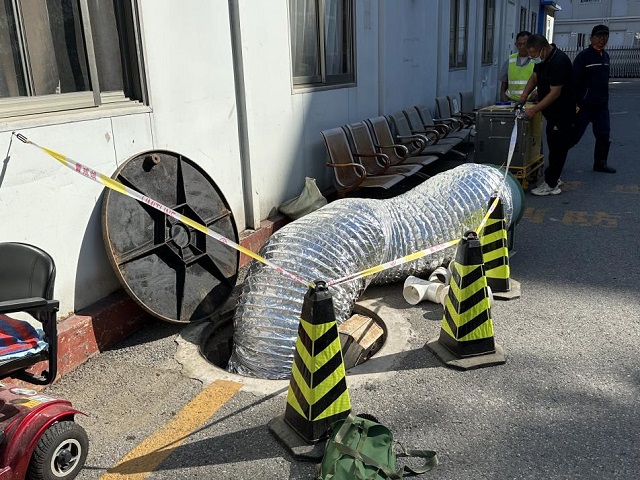

施工开始前,规划建设处负责人多次到现场勘察,并组织施工单位确认施工中的重点和难点,并进行分析。需要更换的水暖管道深藏于管道沟内,并且管道井内充满沼气,沼气有毒性、腐蚀性和易燃性,有限空间作业中极易发生中毒、缺氧窒息等安全风险,大大增加了施工的难度与危险性。按照有限空间作业的要求,规划建设处强调要将施工安全放在第一位,先用风机向管道井内送风,形成空气流通并检测合格后,再下井作业,避免危险发生。

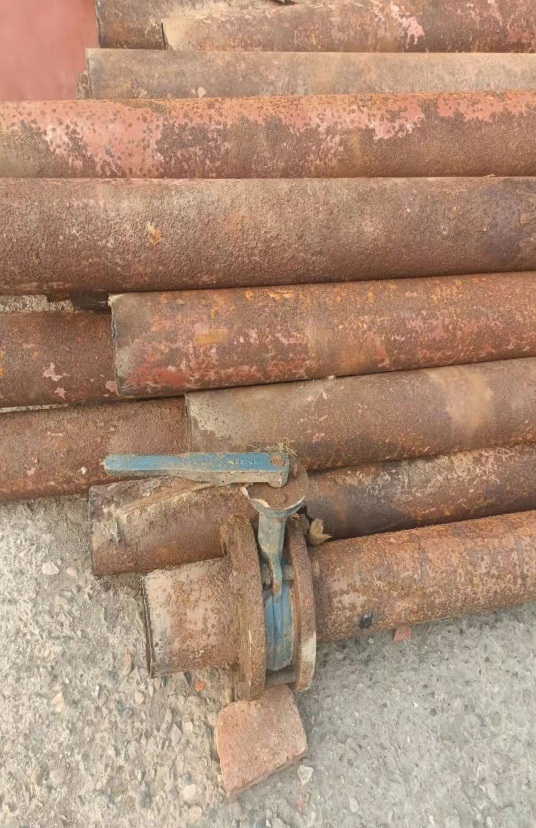

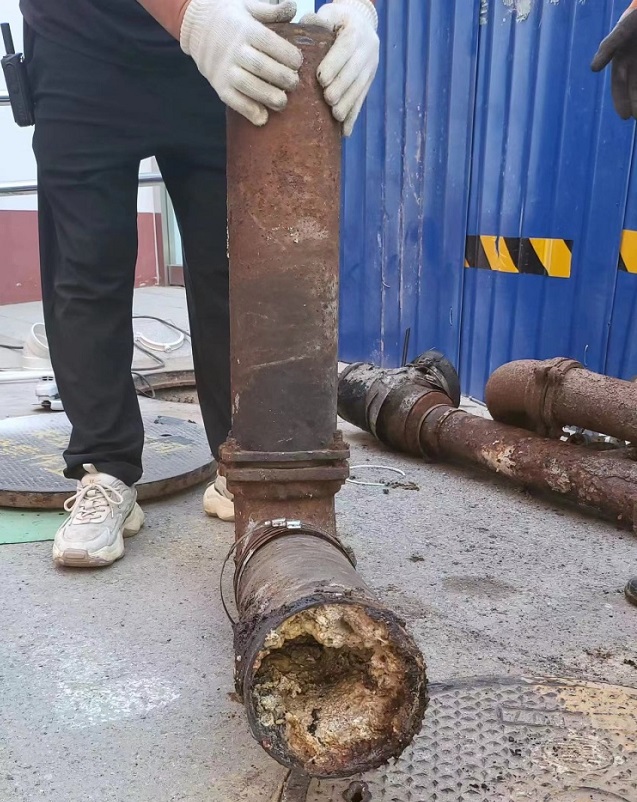

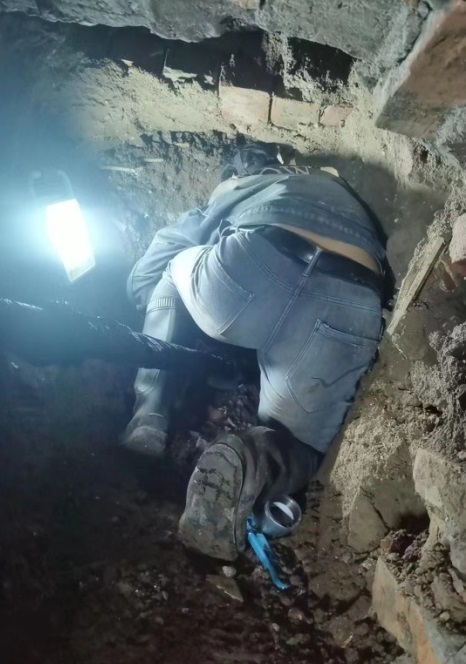

正式开工后,地下管道的状况远比预想中的糟糕,很多管道都因为常年腐蚀,已经严重老化或损坏需要更换。但是地下管道错综复杂,管井空间狭小,蟑螂、老鼠时常出现,并且因为管道破裂,井内有大量浮油,施工环境恶劣,进一步增加了摸排工作的困难。


施工进程中,规划建设处还发现原有消防水管破损严重,经请示院领导,并与保卫处沟通,及时更换了两路消防栓水管,确保消防安全。

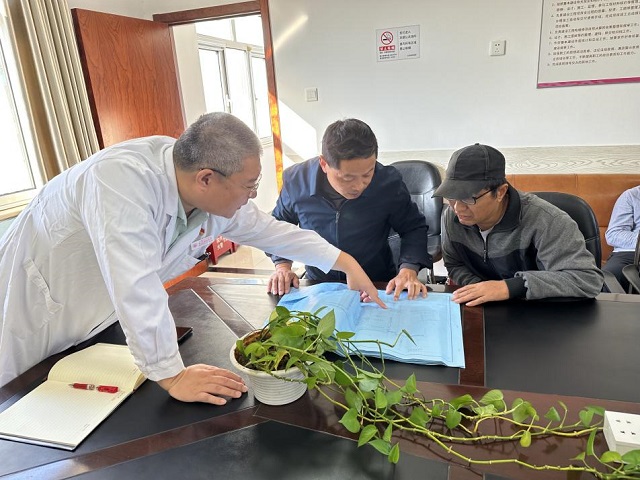

院领导高度重视,党委常委、副院长王明刚带队现场视察,强调解决安全隐患问题要定人、定时间、定标准、定措施、定责任。处理安全隐患问题必须按照标准,一步到位,不可应付,必须达到彻底根治安全隐患的目的。处理后的安全隐患要制定责任制,落实安全负责人或监管人员。



最终,通过多方的不懈努力,水暖管线更换工程于10月18日正式通过竣工验收。

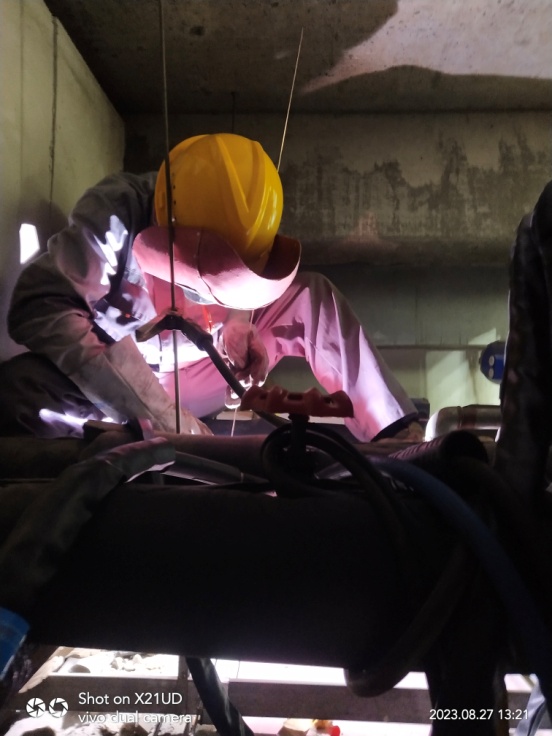

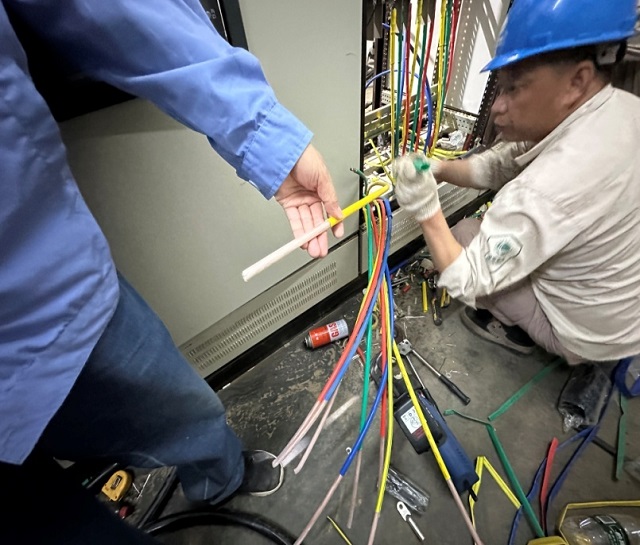

自接到安全隐患整治任务以来,规划建设处已于今年陆续完成了C楼地下配电室电缆更换工程、地面以上蒸汽管道更换工程和锅炉房东侧地下消防管道的更换工程。


每项安全整治任务都是重中之重,时间紧,难度高,需要忙中求稳,保证施工的安全与质量。尤其在医院,所有施工作业都要在保证不影响患者就医体验的前提下进行,经常需要挑灯夜战,在节假日加班加点完成任务。随着水暖管线更换工程顺利通过竣工验收,规划建设处圆满完成2023年度全部安全隐患整治任务,为医院平安与患者安全保驾护航。


规划建设处 王昱罡
